Ravalement de Façade avenue Gourgaud

>

<

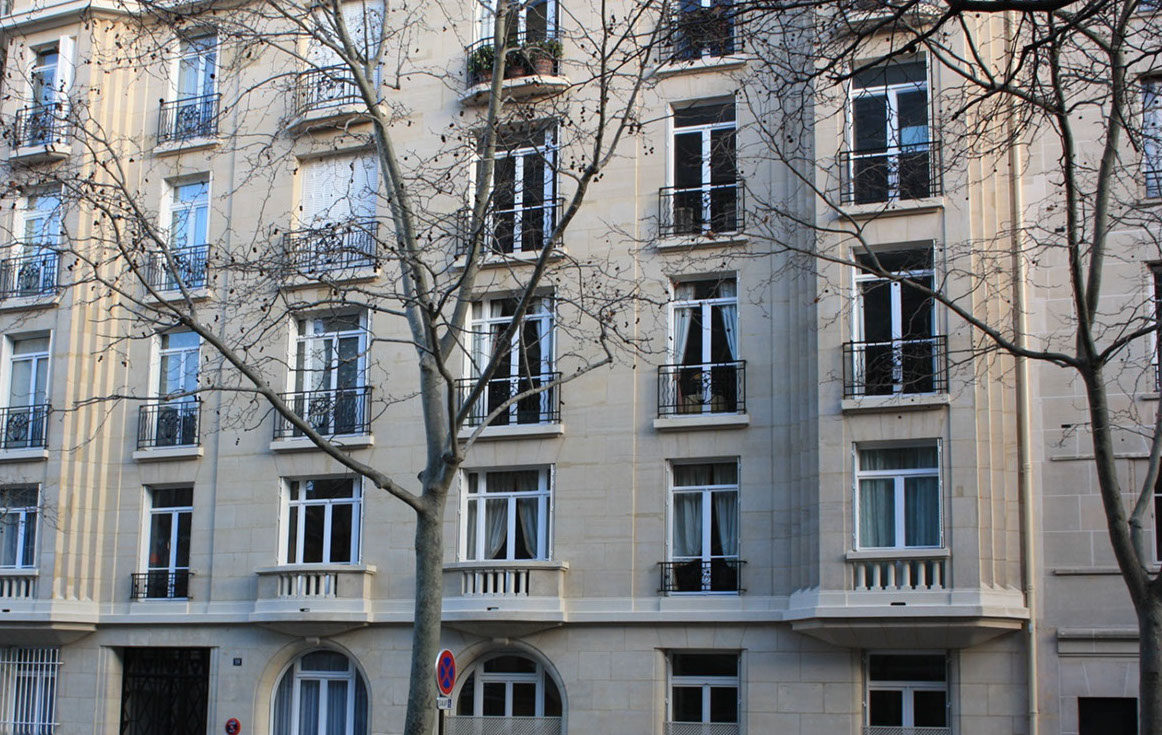

Ravalement de la façade d'un immeuble en pierre et béton d'époque Art Nouveau au 10 avenue Gourgaud 75017 Paris.

Type de construction :

 Façade en pierre jusqu’au 6ème étage

 Étages supérieurs en béton

Travaux :

 Échafaudage

 Nettoyage pierre

 Reprise de tous les joints et des pierres endommagées

 Reprise des étages en béton

 Couverture (en toit terrasse aux 6, 7 et 8ème étages)

 Isolation thermique du 8ème étage

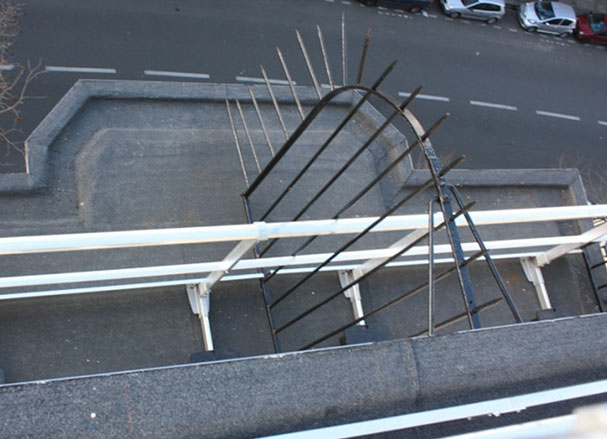

 Garde-corps (toit 6 et 7ème étages)

crédit photos Patrick Lebarbé / Véronique Laure

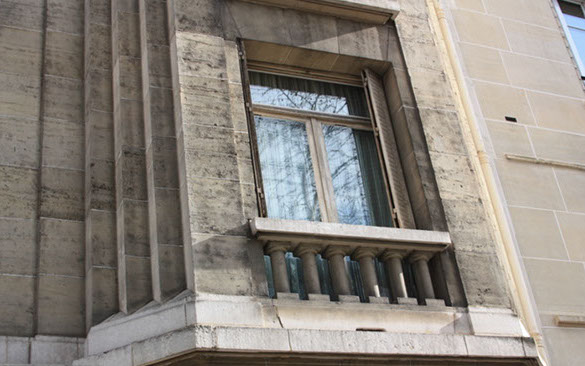

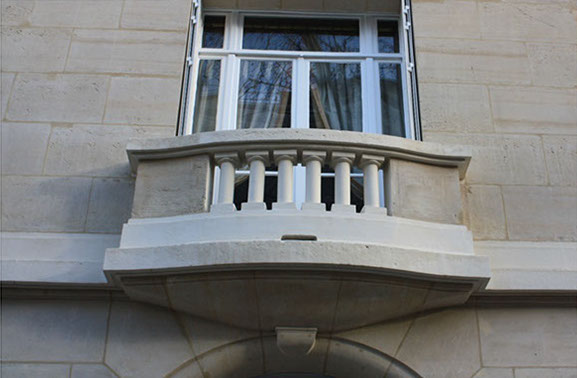

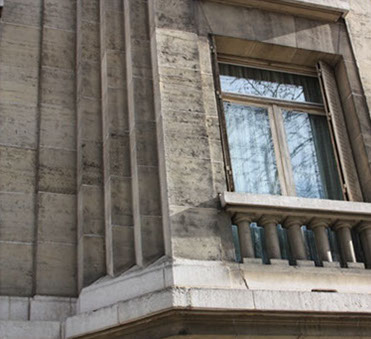

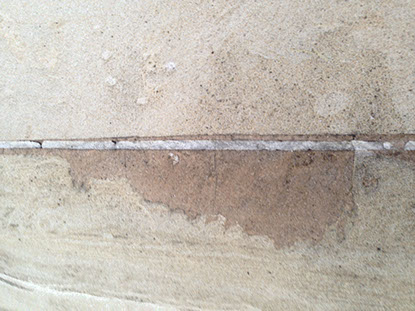

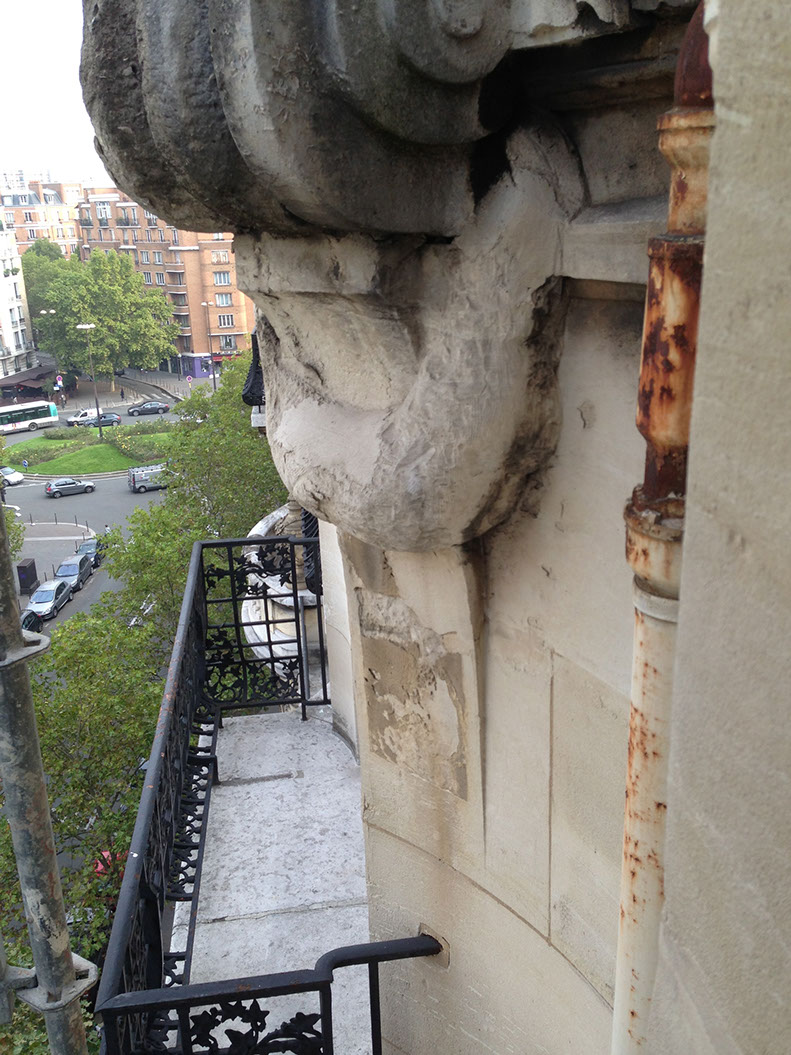

la pierre se trouvait dans un état avancé de dégradation et noirceur avant les travaux

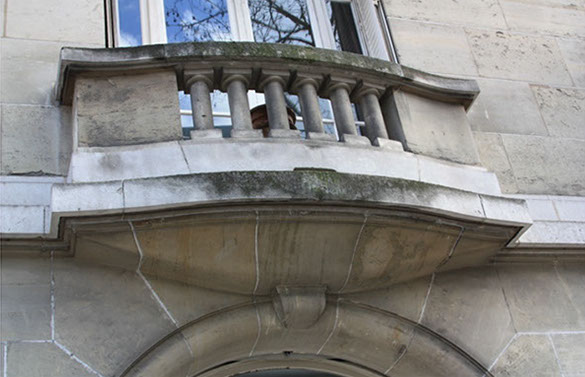

ÉTAT DE LA FAÇADE AVANT LES TRAVAUX

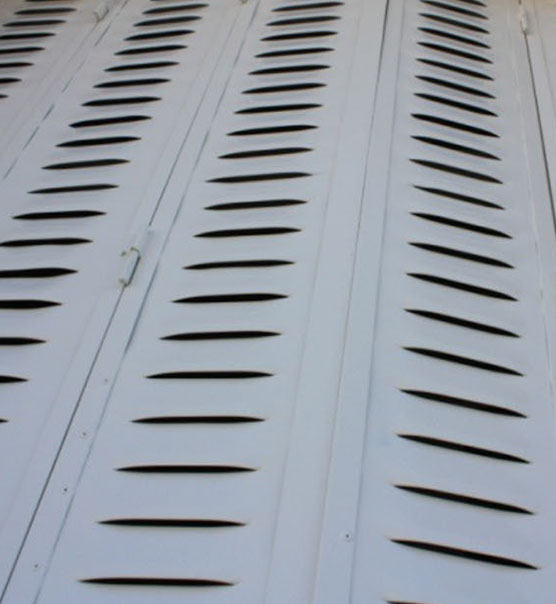

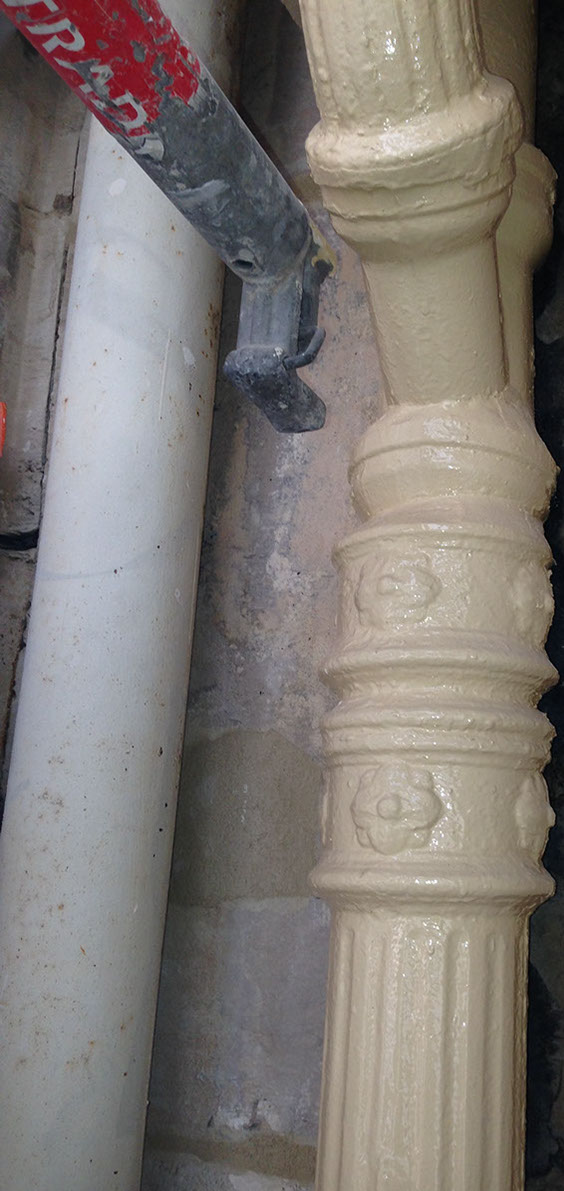

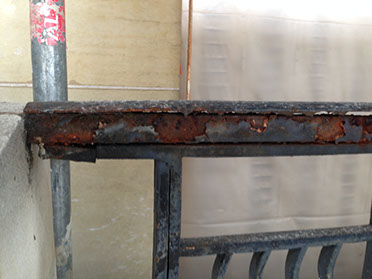

les garde-corps étaient rouillés

les descentes étaient fuyardes

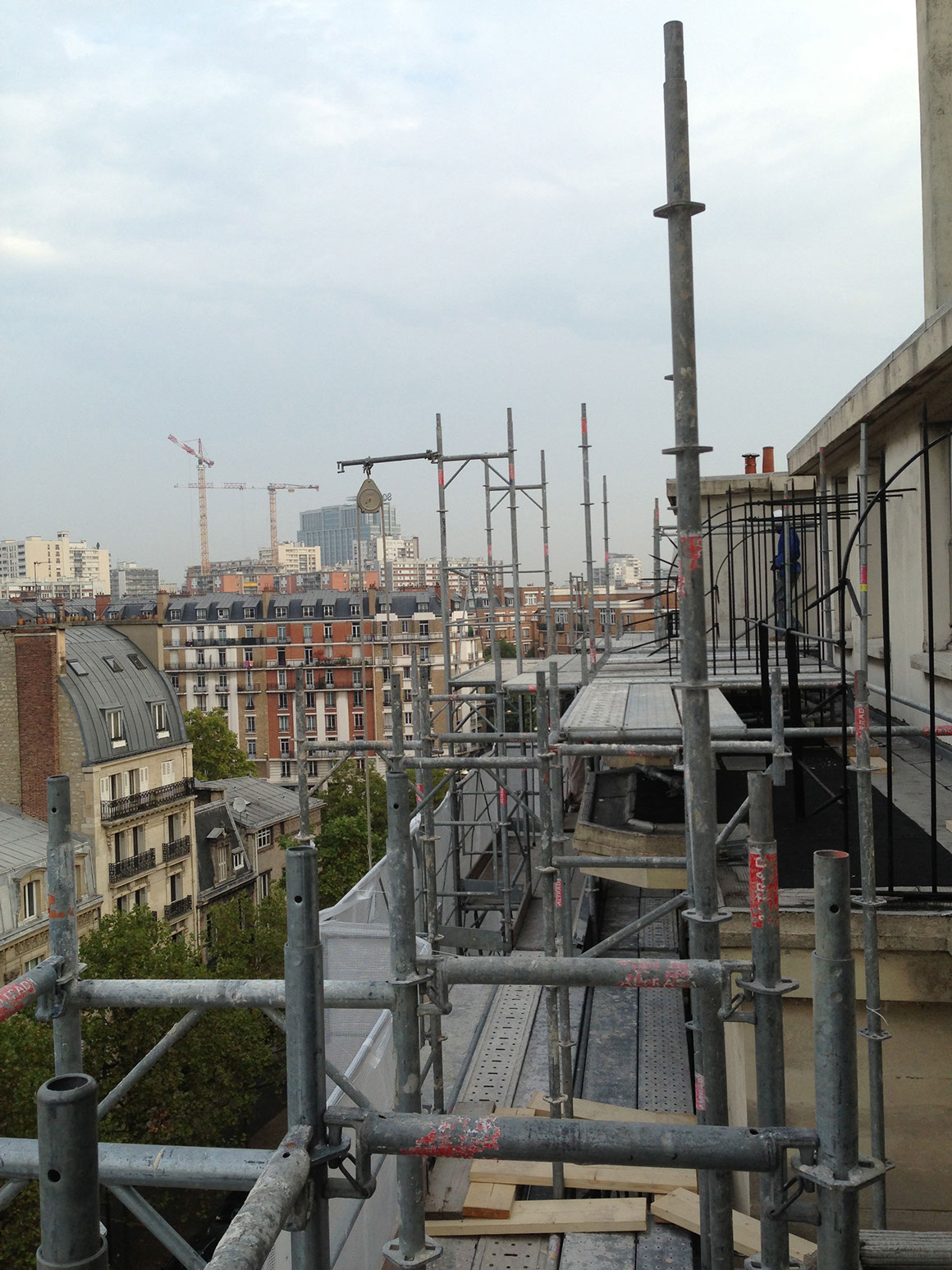

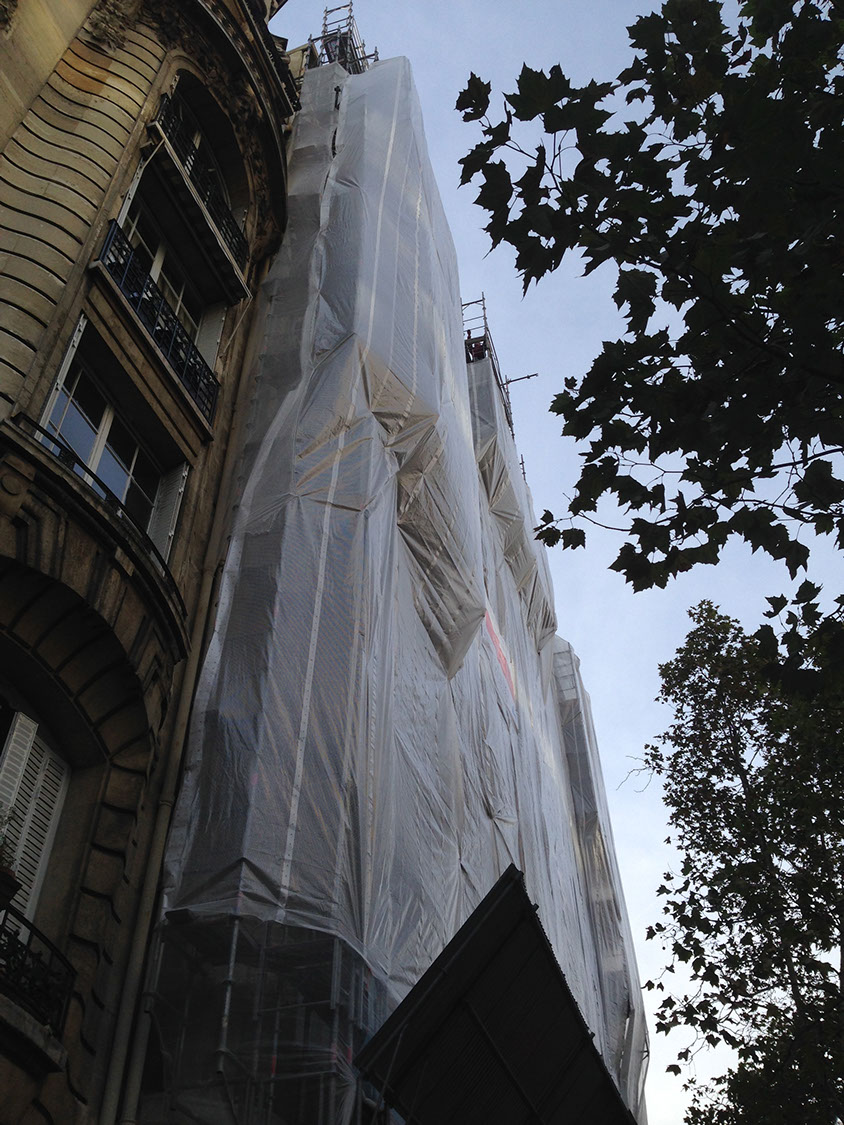

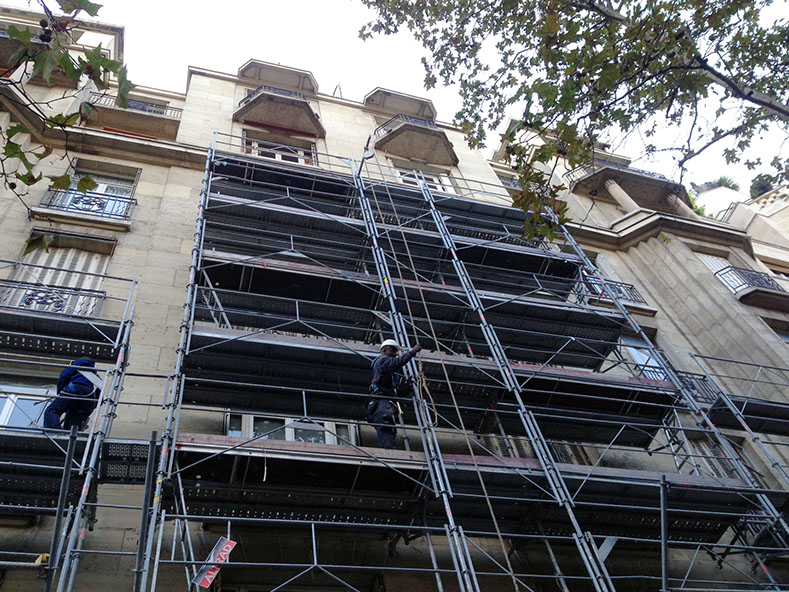

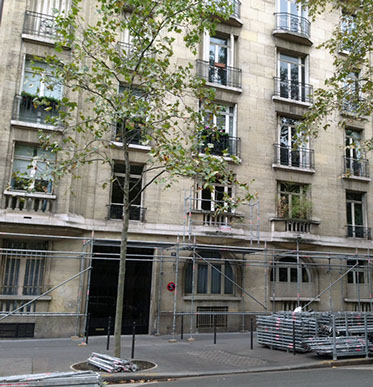

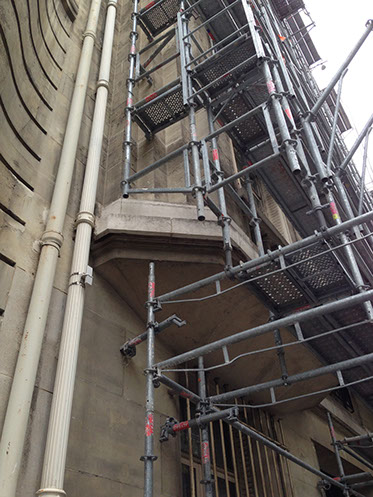

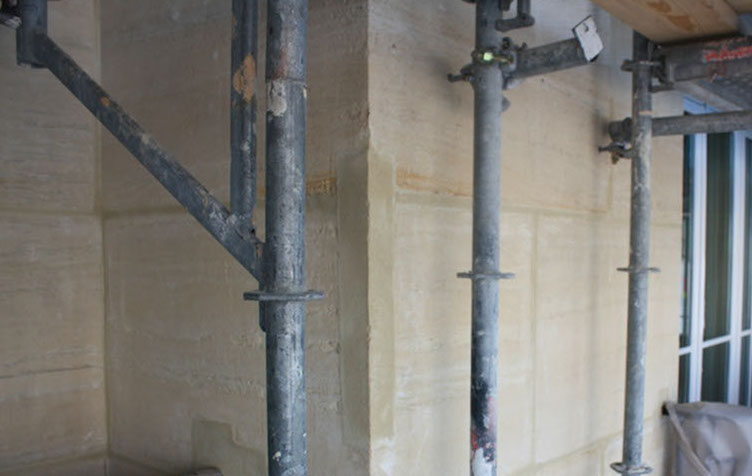

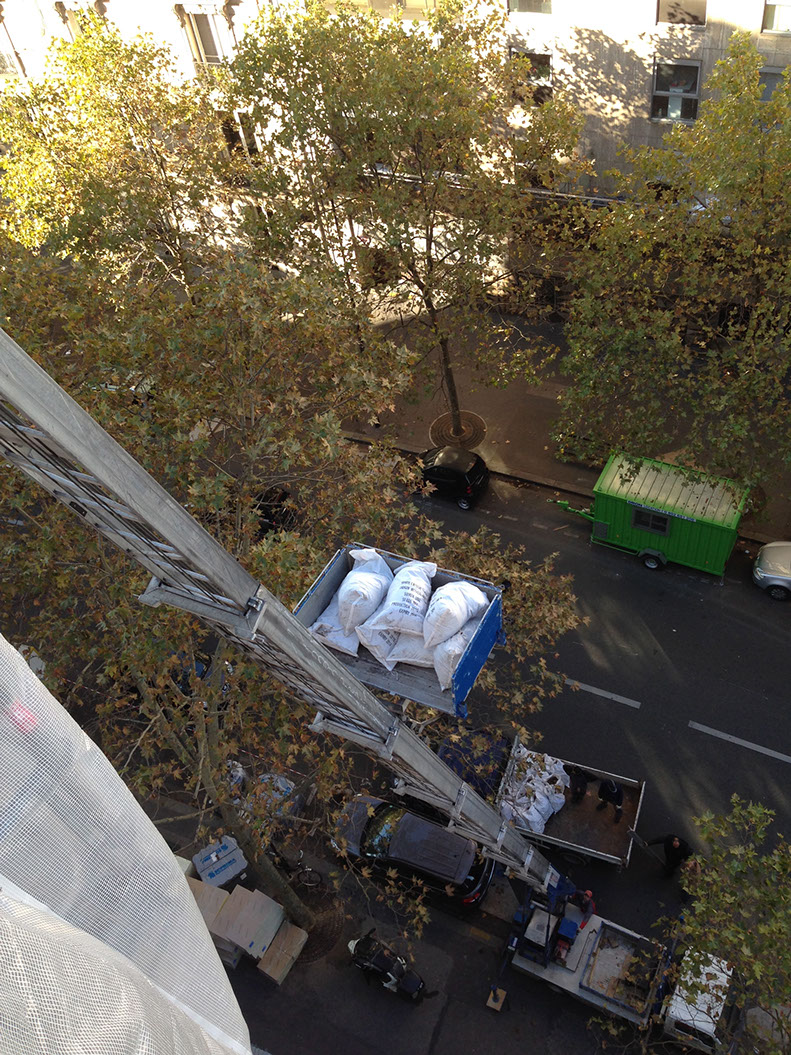

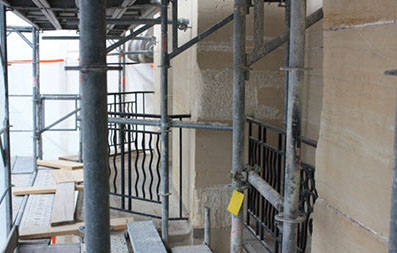

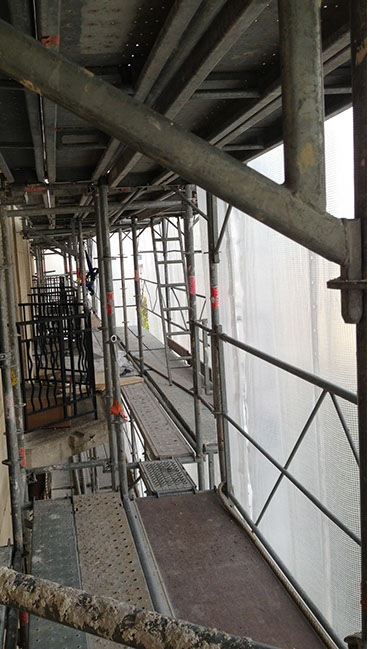

1 MISE EN PLACE DE L'ÉCHAFAUDAGE

du 11 septembre au 5 octobre 2013

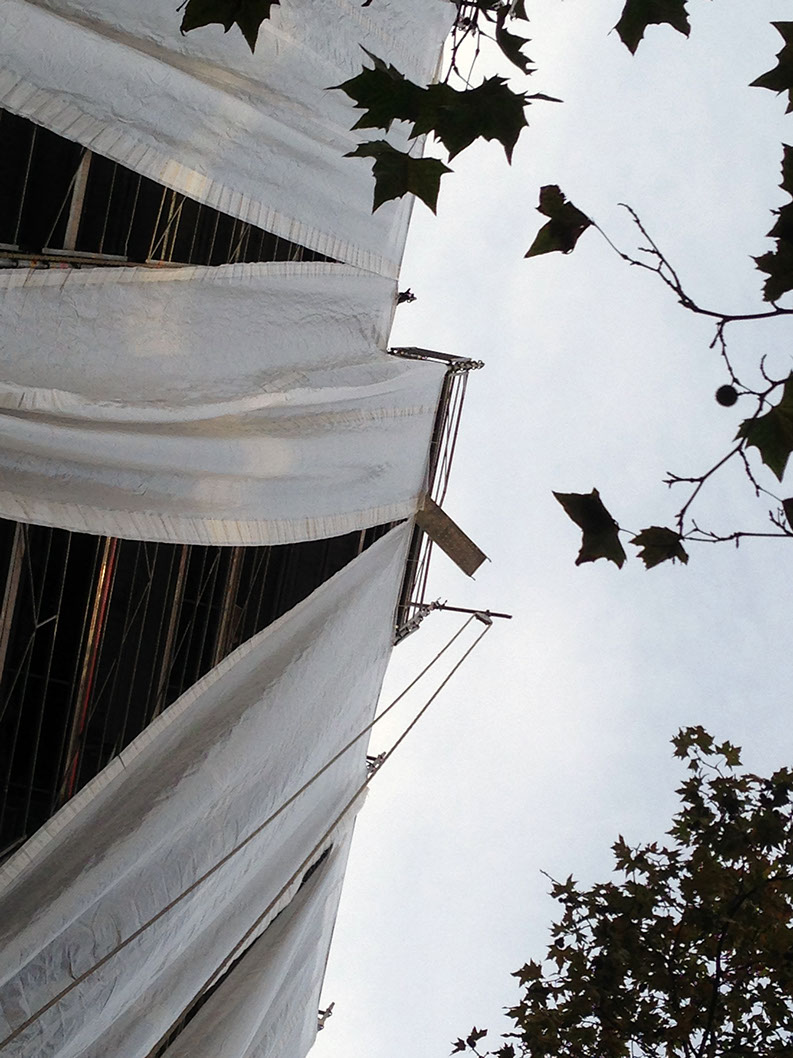

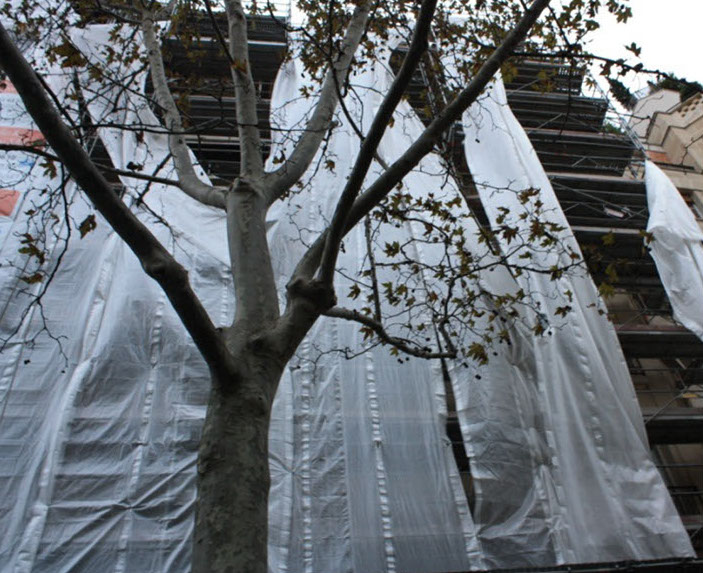

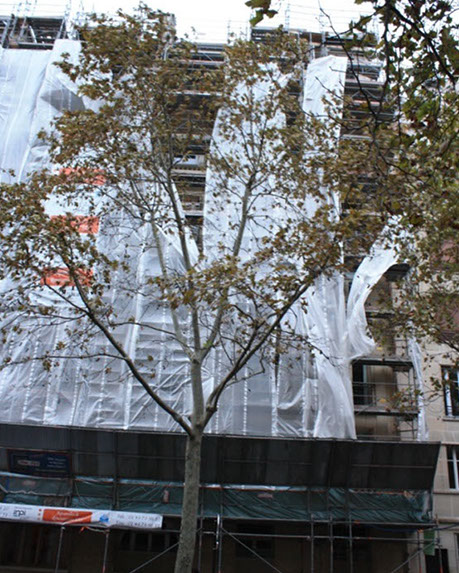

POSE DES BÂCHES PROTECTRICES

transport au treuil

2 LE NETTOYAGE DE PRÉCISION AU JET D'EAU CHAUDE ET SABLE FIN

protection des fenêtres

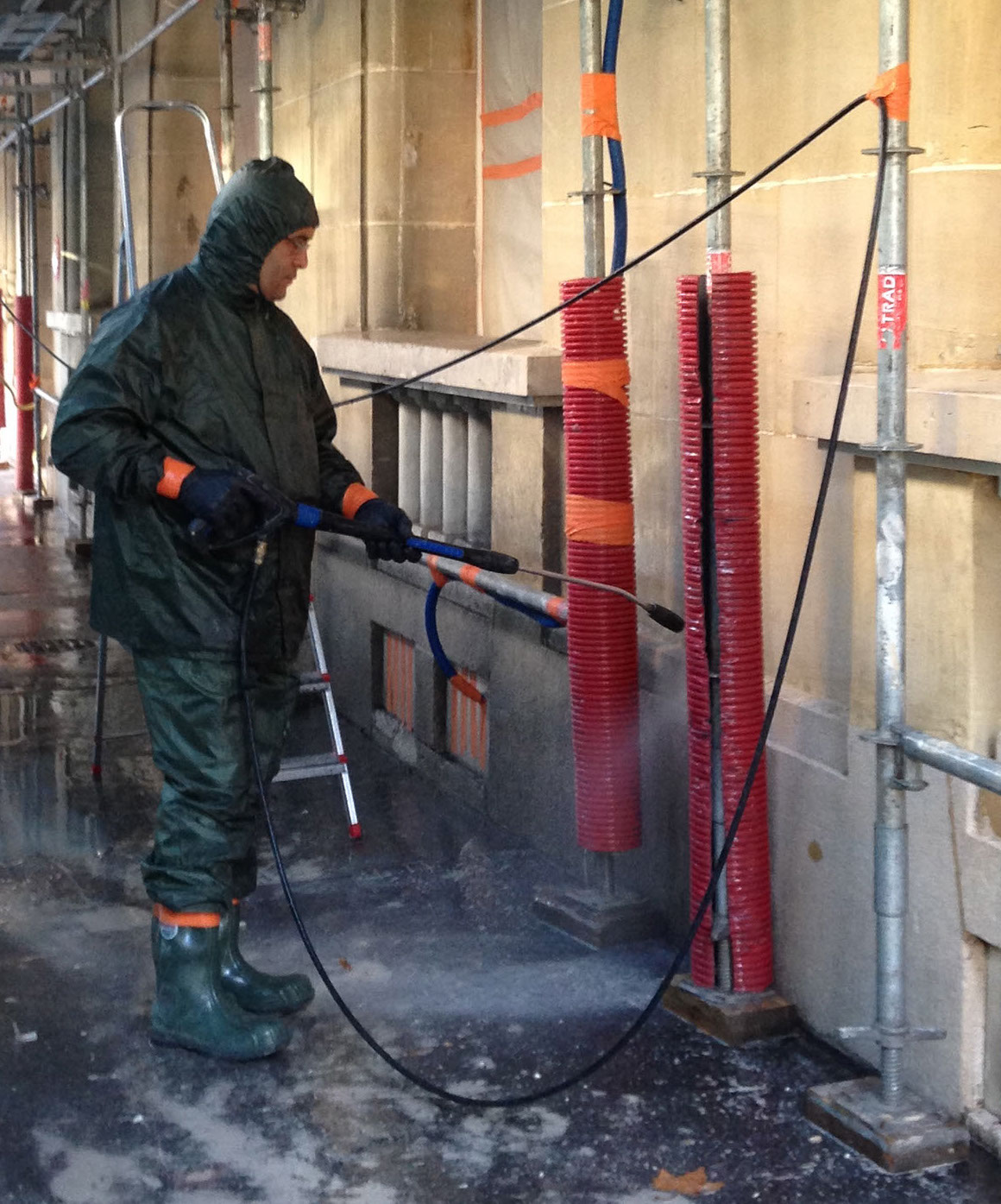

au karcher, centimètre après centimètre la pierre est nettoyée de la pollution

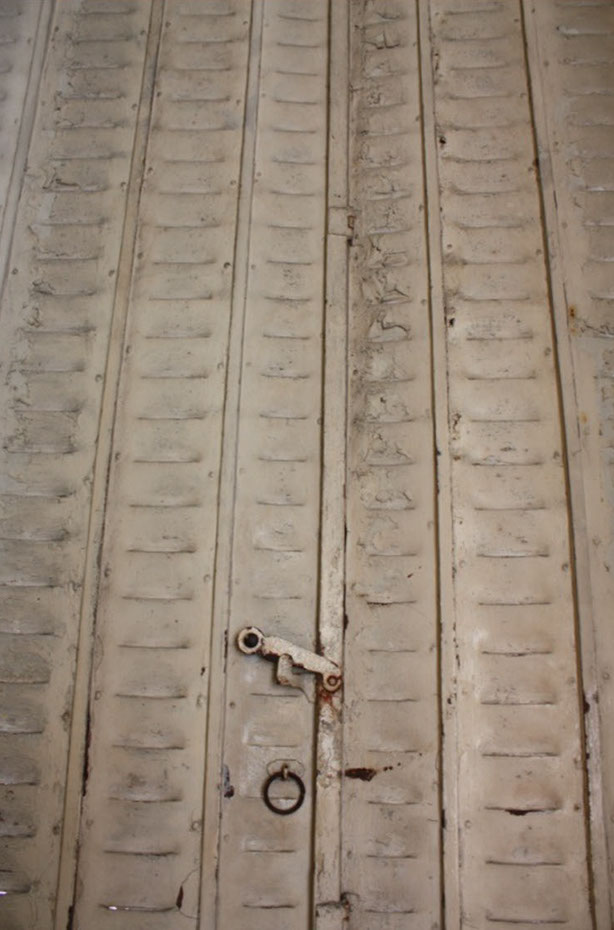

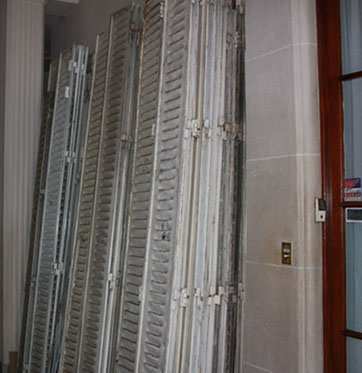

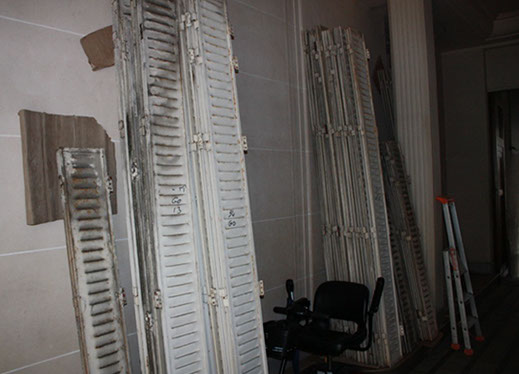

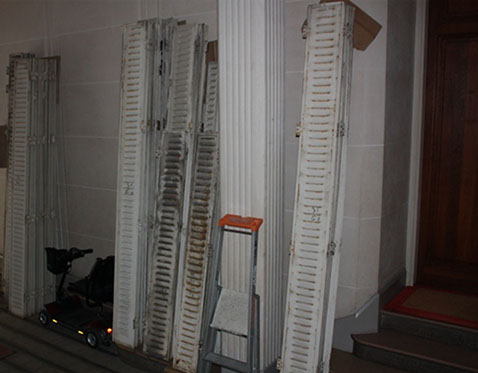

3 DÉPOSE DES VOLETS depuis l'intérieur le 22 octobre

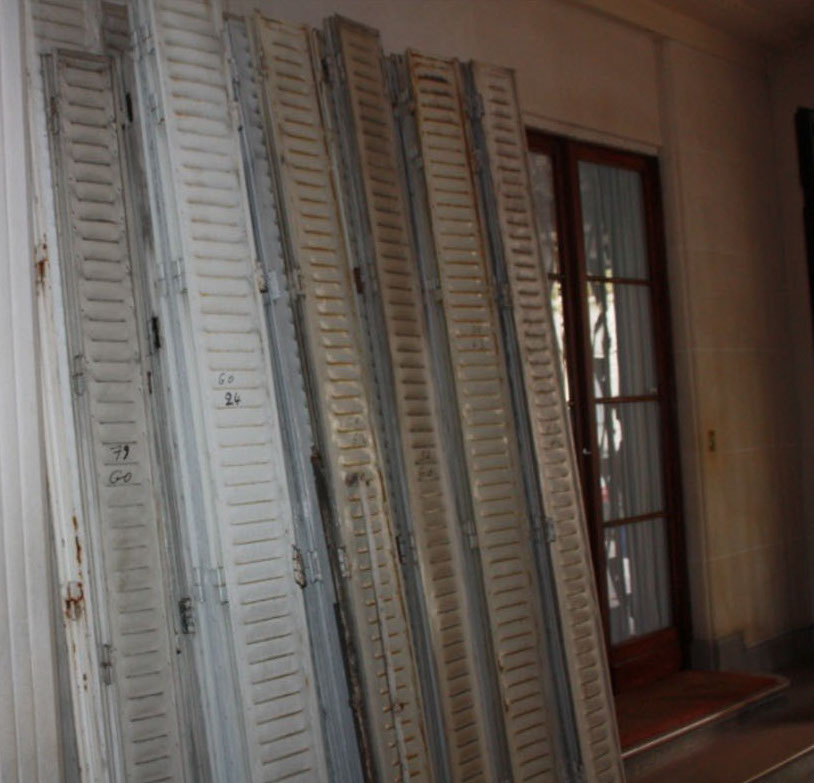

44 fenêtres,

88 volets démontés en 3 heures

(6 personnes)

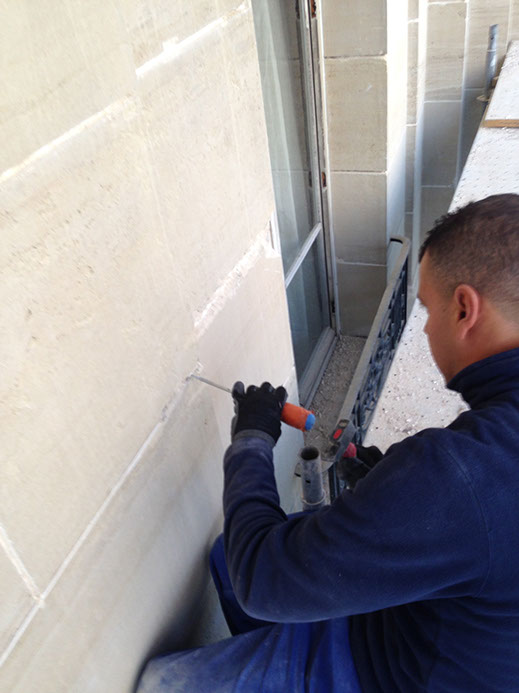

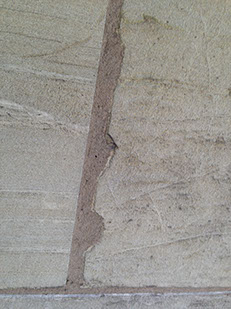

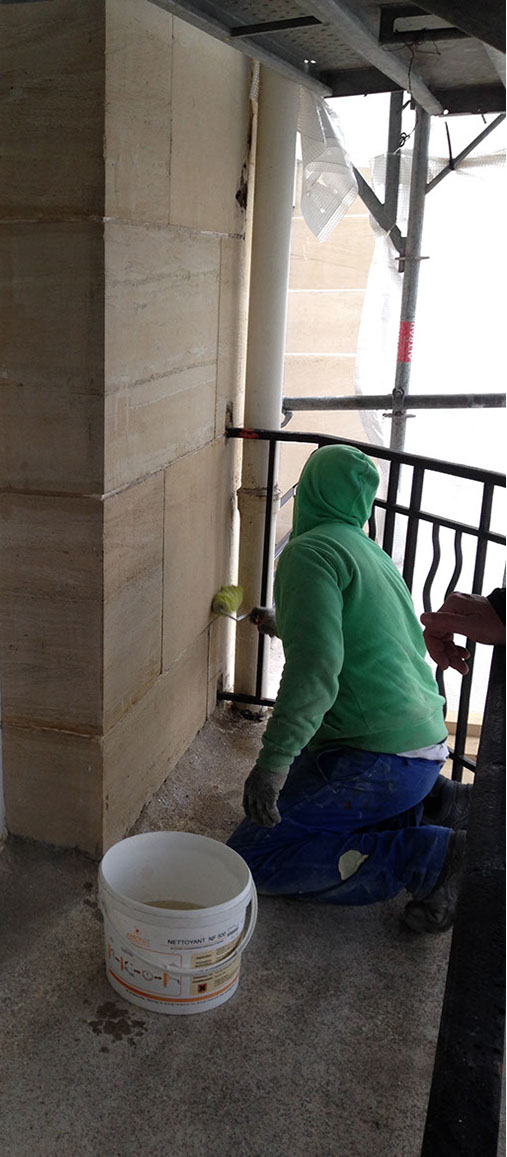

4 RÉFECTION DES JOINTS

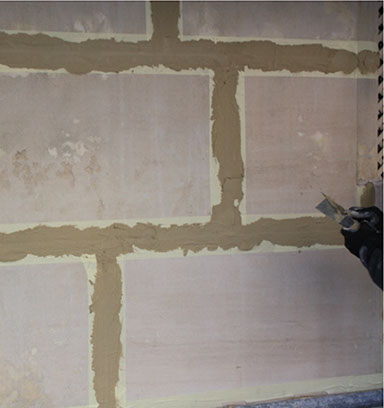

Après le nettoyage, grattage et réfection de tous les joints sur toute la hauteur de l'immeuble

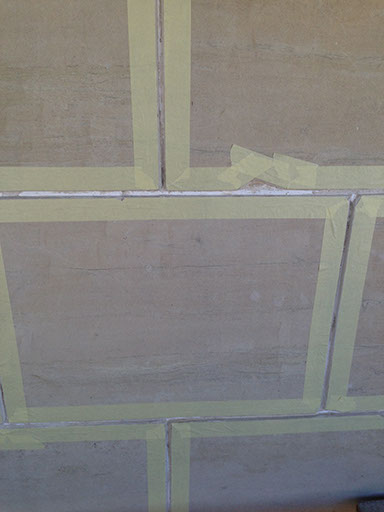

différentes couleurs de joints sont visibles au départ

il est décidé de tout enlever pour unifier l'ensemble

piocher

creuser

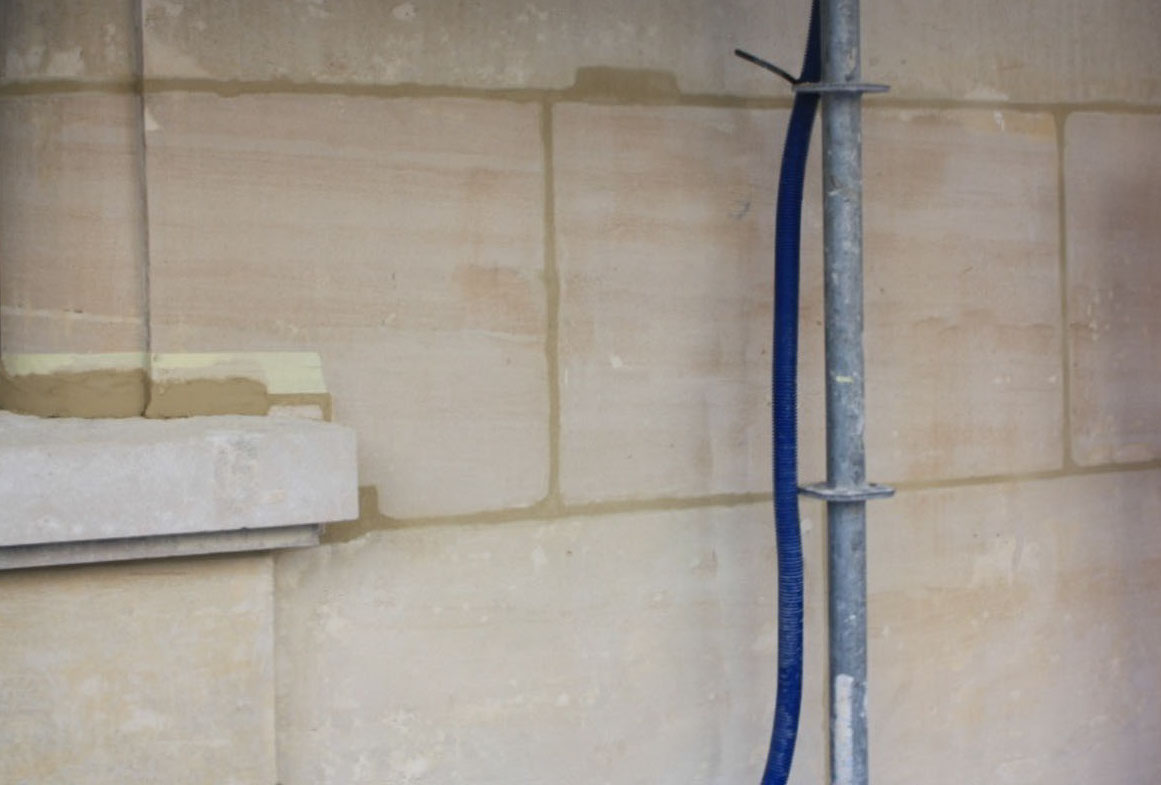

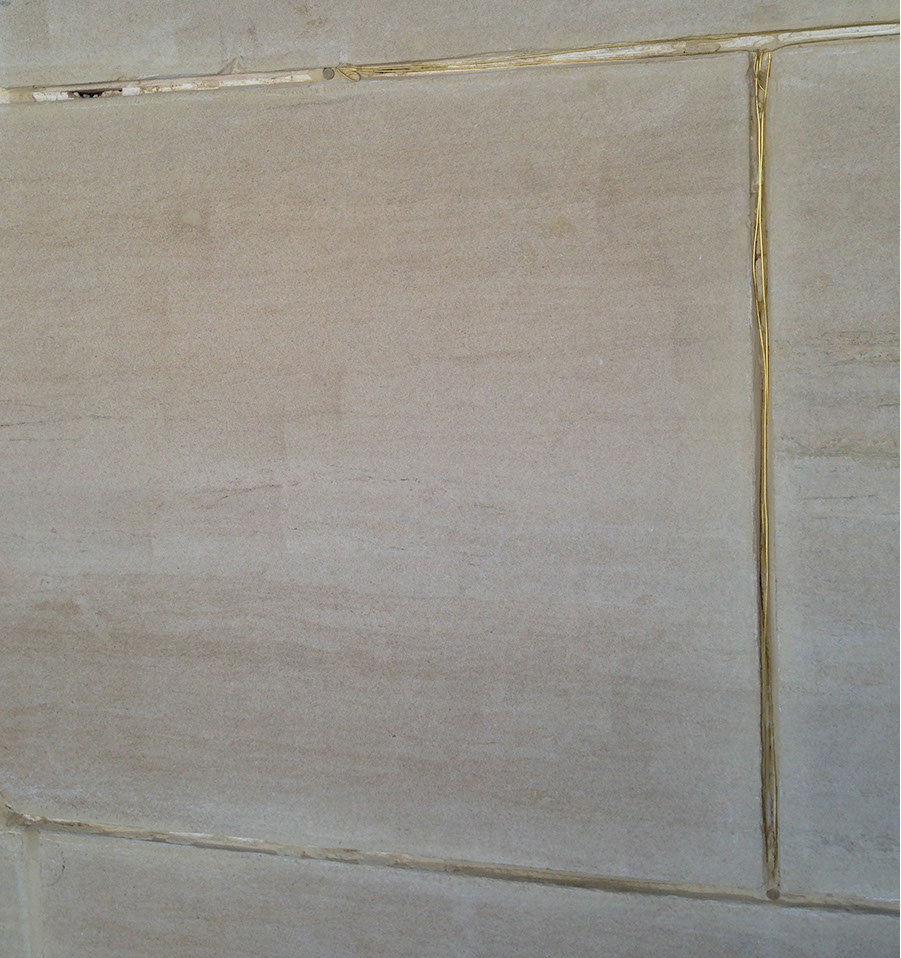

du laiton pour garantir la solidité de la réparation

comblement

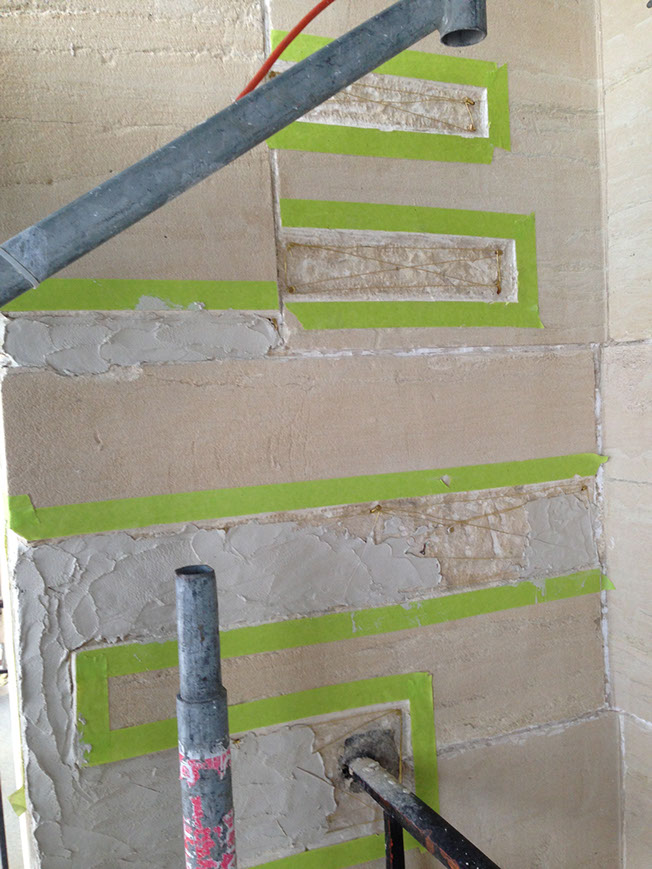

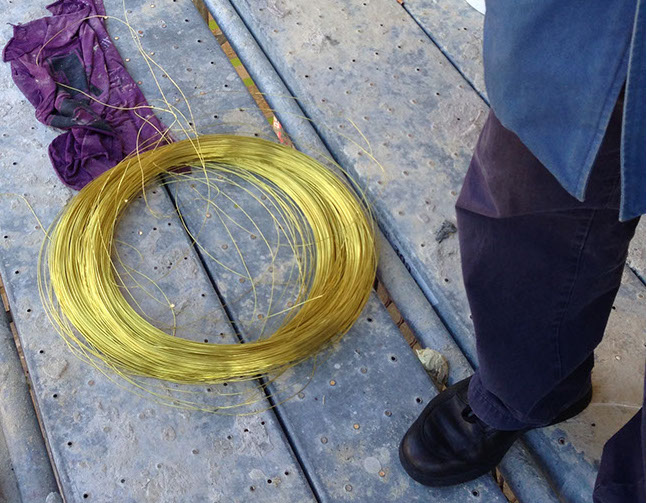

pose de clous et fil en laiton

pose du scotch de protection

pose de l'enduit pierre

finitions

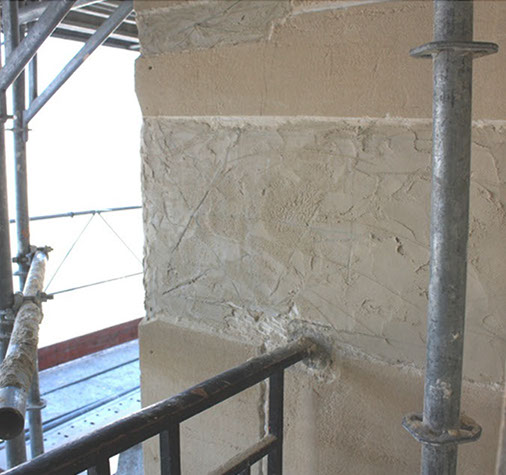

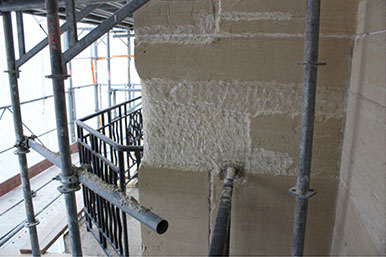

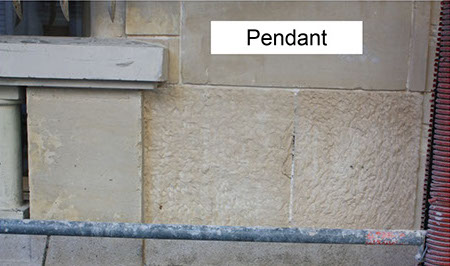

5 LA RESTAURATION DE LA PIERRE

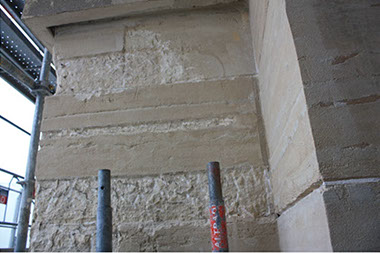

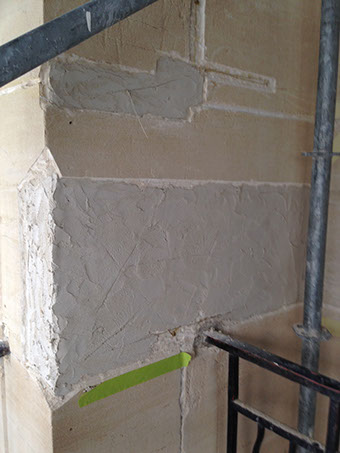

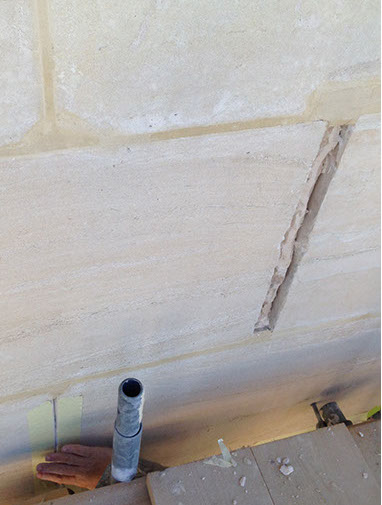

Enlèvement de toutes les anciennes réparations, et dégagement sur 1 cm d'épaisseur des parties abîmées.

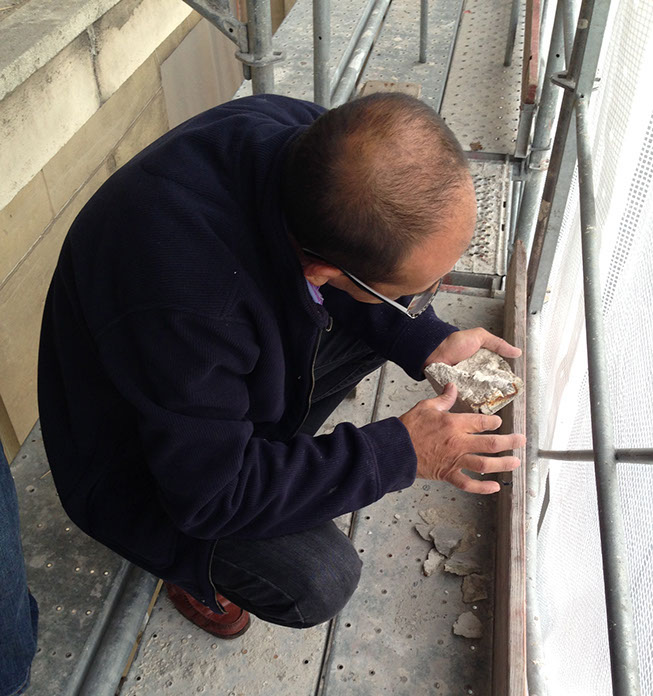

Notre spécialiste Monsieur Santa-Maria examine l'état de la pierre qui se délite

piochage

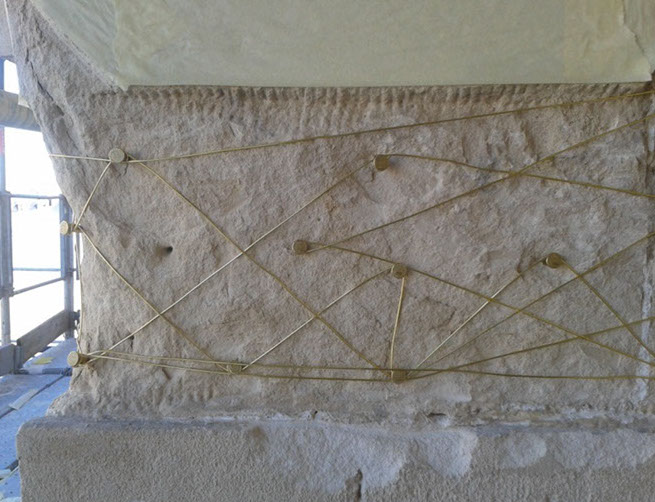

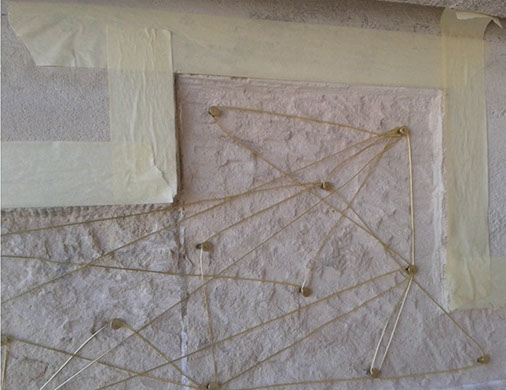

réseau de clous et fils de laiton

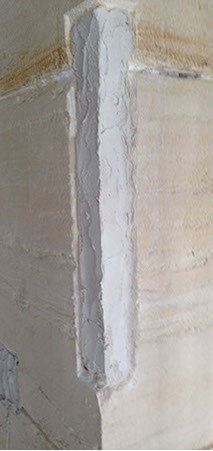

réparation de toutes les parties endommagées par application d'un enduit spécifique pour la pierre.

traitement

hydrofuge

La couleur finale sera celle de la pierre d'origine après séchage complet, dans quelques mois. Le traitement hydrofuge doit sécher et fait écran pour le moment.

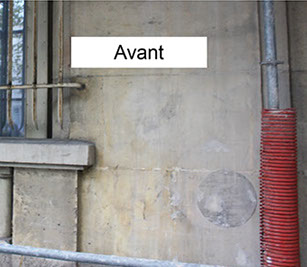

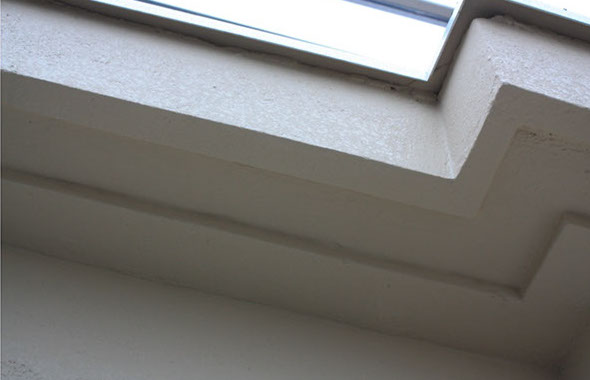

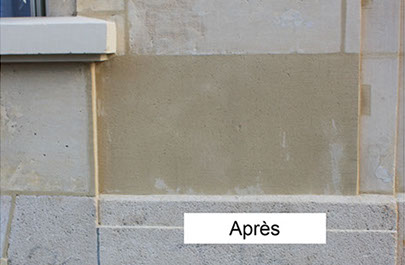

6 RÉPARATIONS SUR LE BÉTON

  avant

après

TEMPÊTE DU 27 OCTOBRE

Les bâches ont résisté à la tempête, l'amarrage est renforcé avec succès

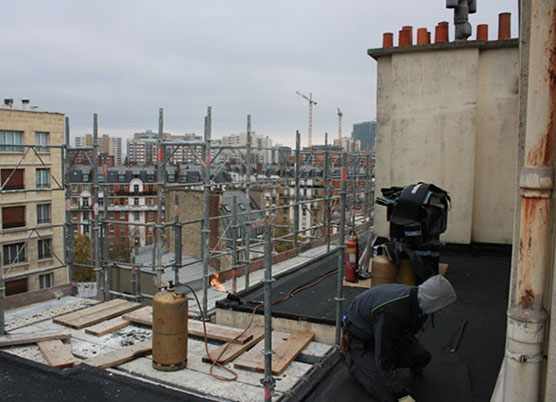

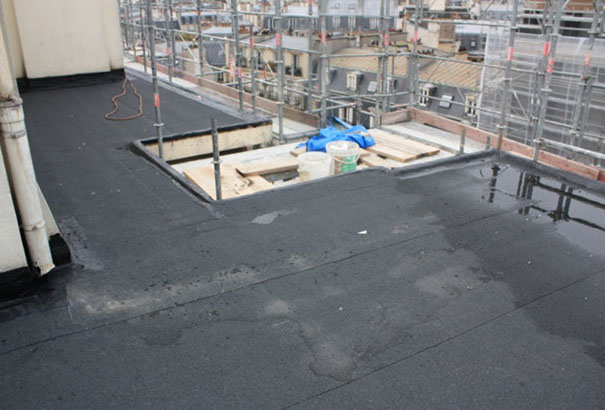

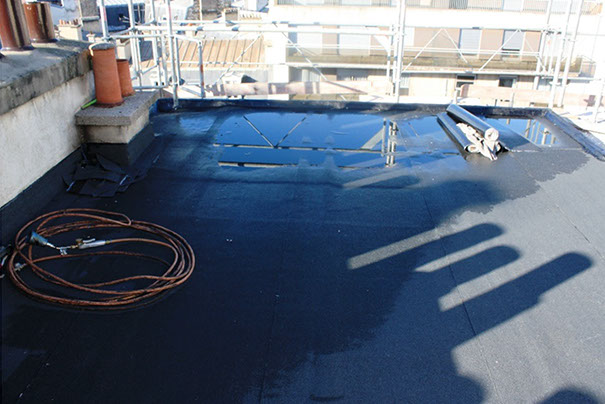

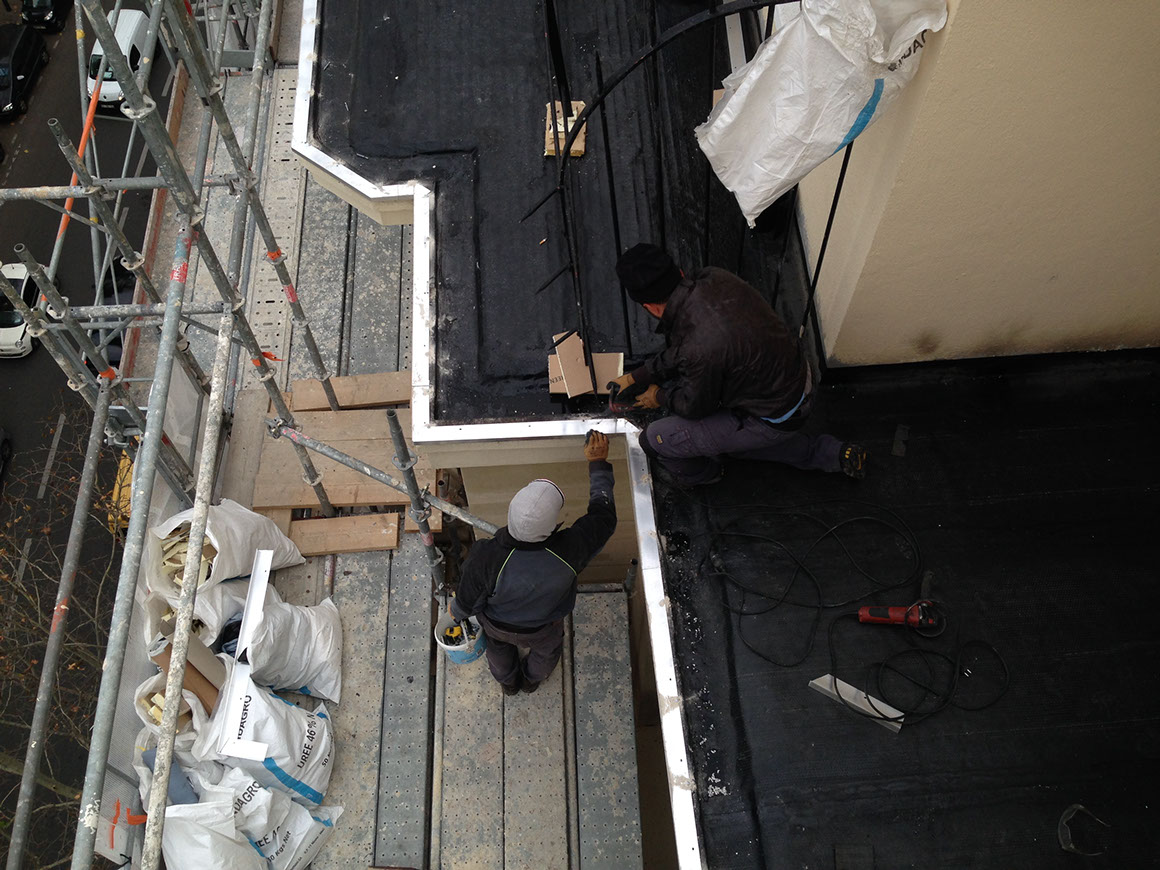

8 TRAVAUX DE COUVERTURE en novembre

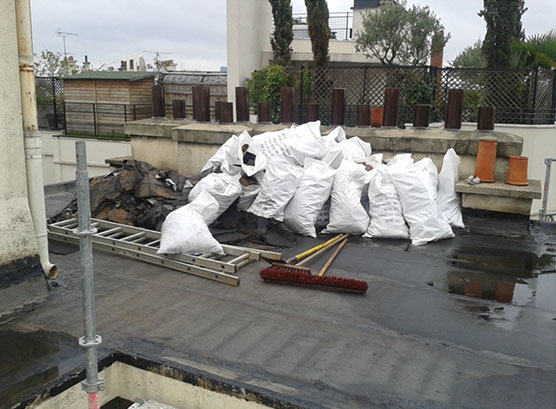

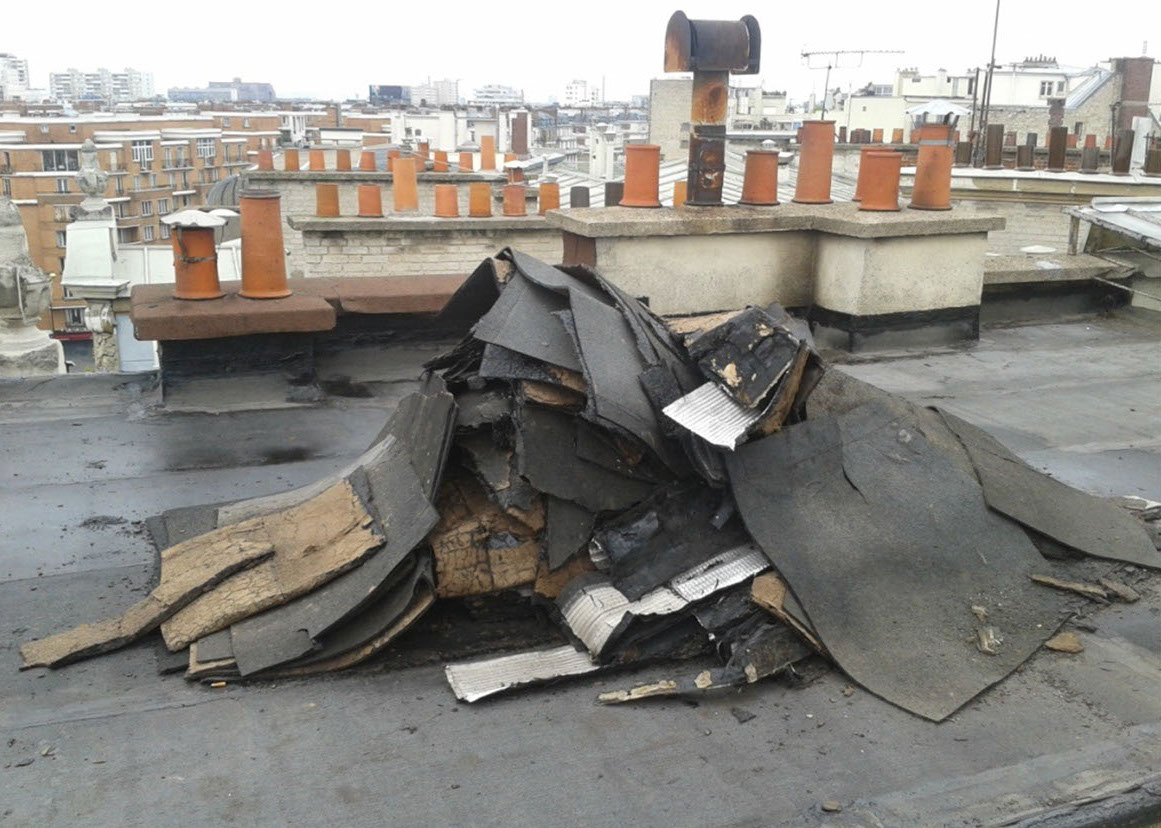

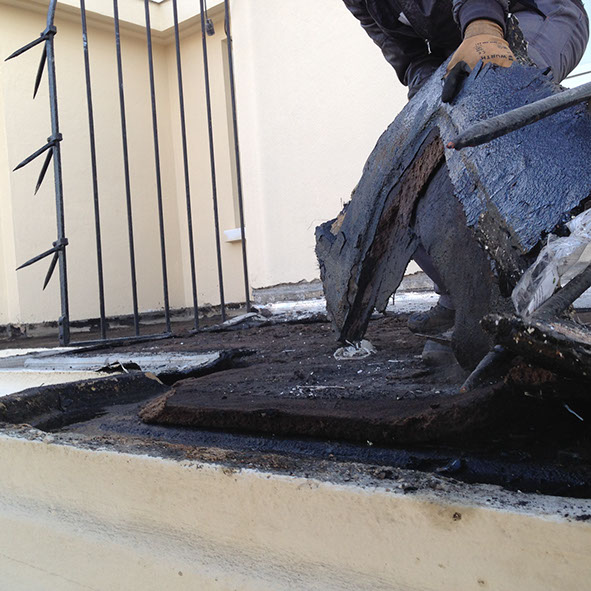

dépose de l'ancien revêtement

pose du nouveau revêtement

pose de rives en aluminium

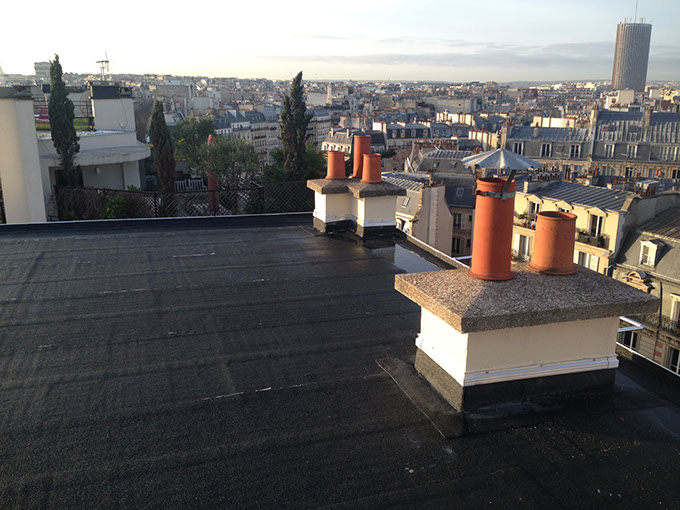

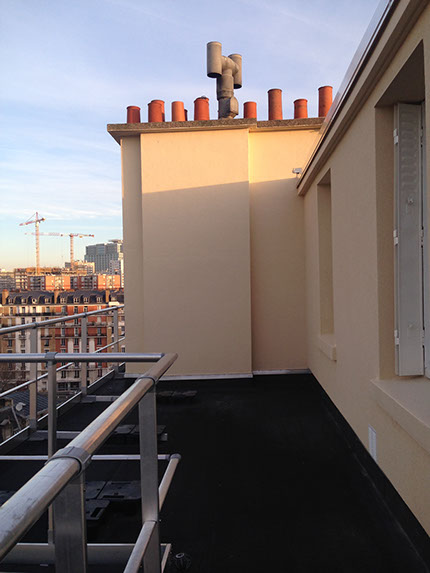

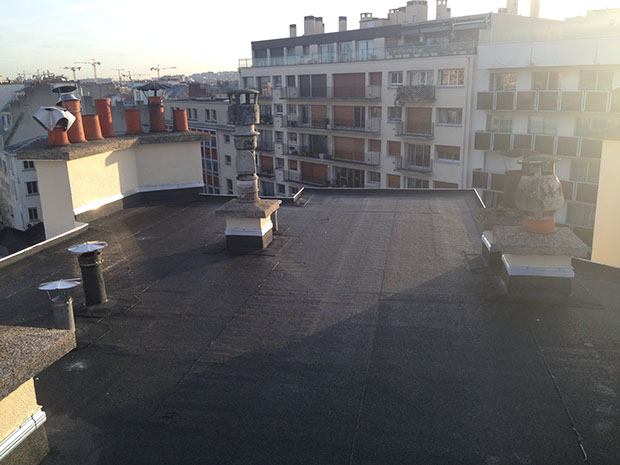

vue des terrasses du 6e étage

vue des terrasses du 7e étage

vue depuis la toiture du 7e étage

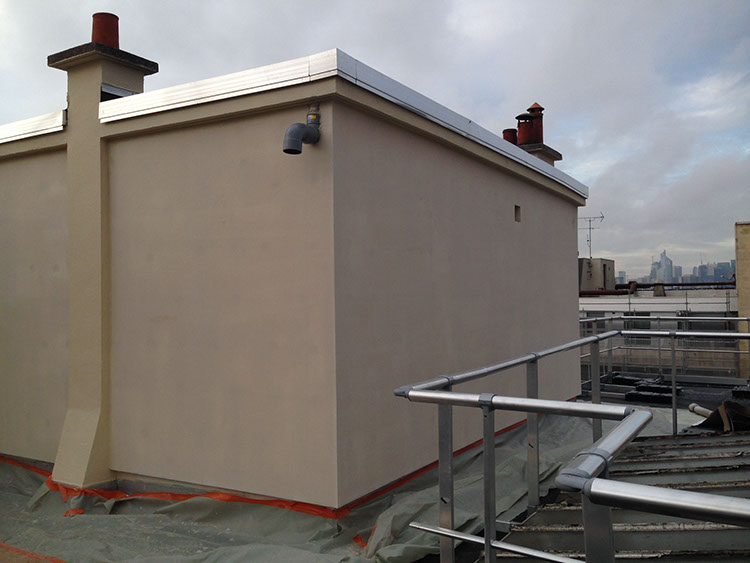

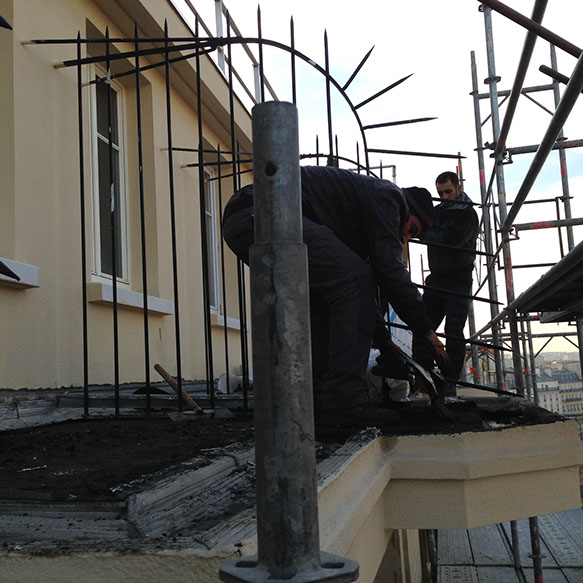

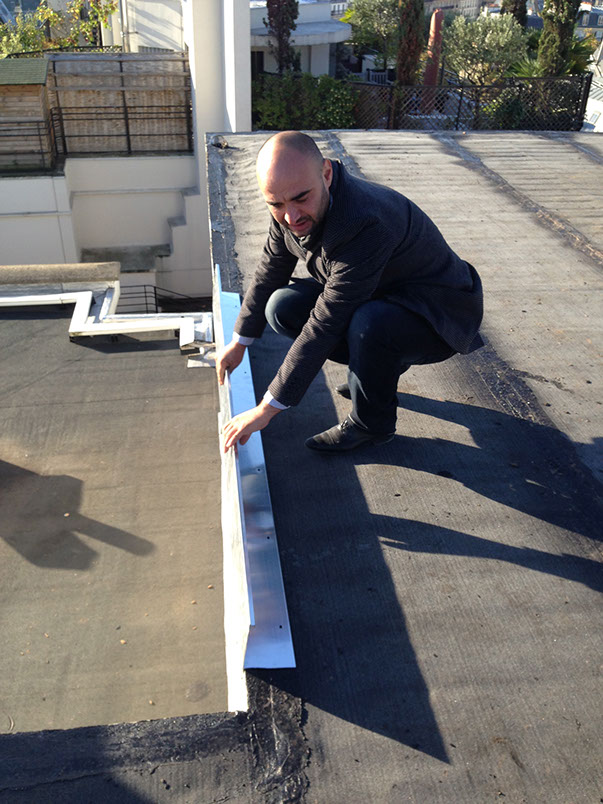

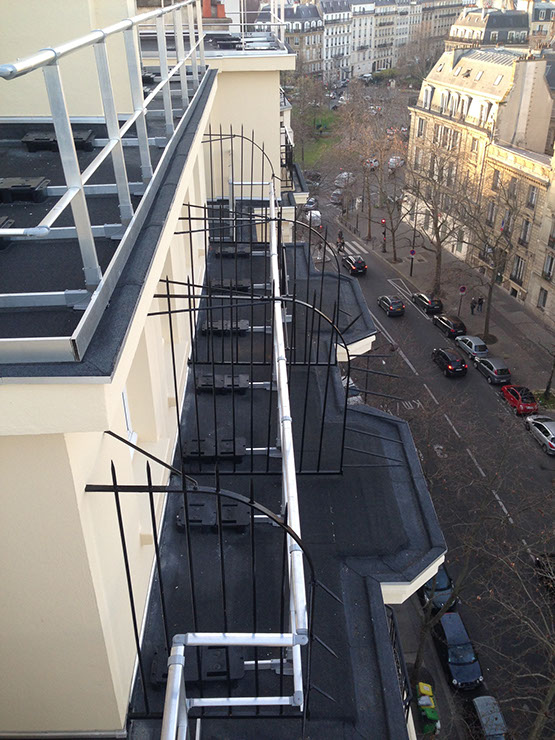

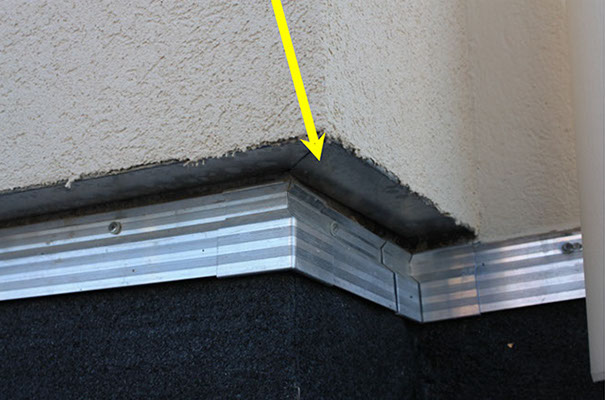

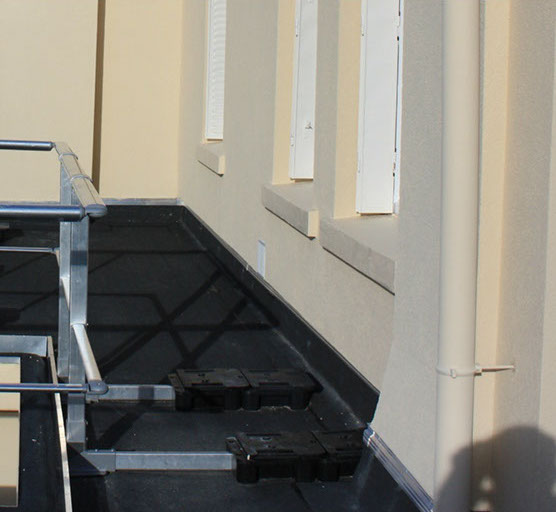

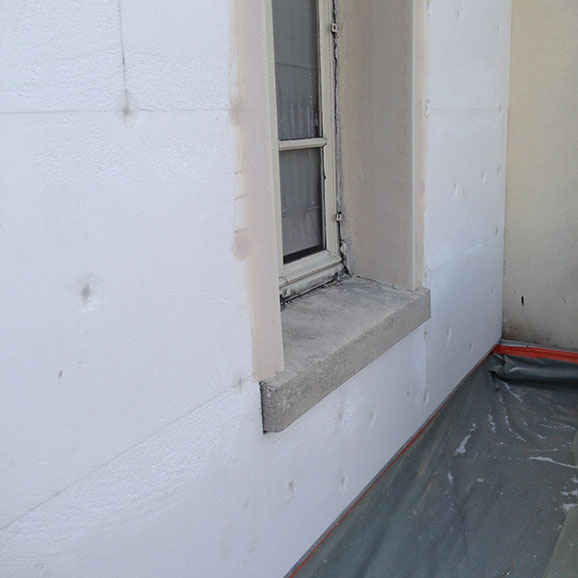

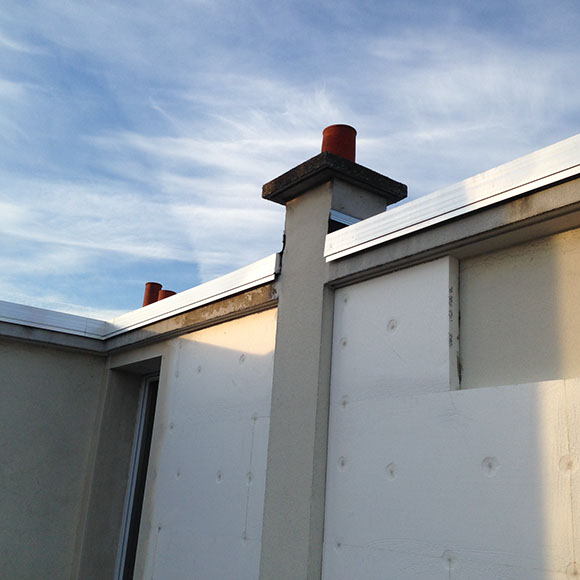

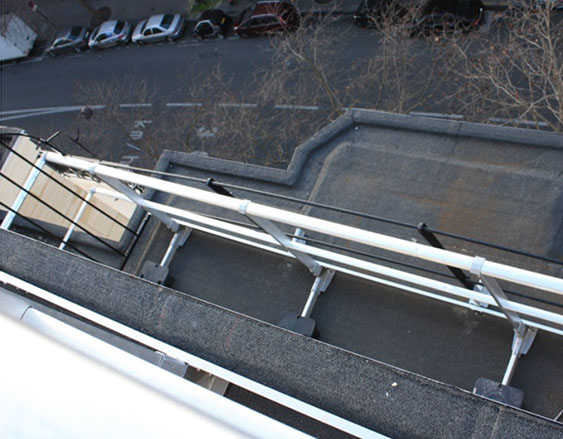

9 POSE D'UNE ÉTANCHÉITÉ THERMIQUE au 7ème et dernier étage, de rives en aluminium pour la protection des murs, et de garde-corps de sécurité.

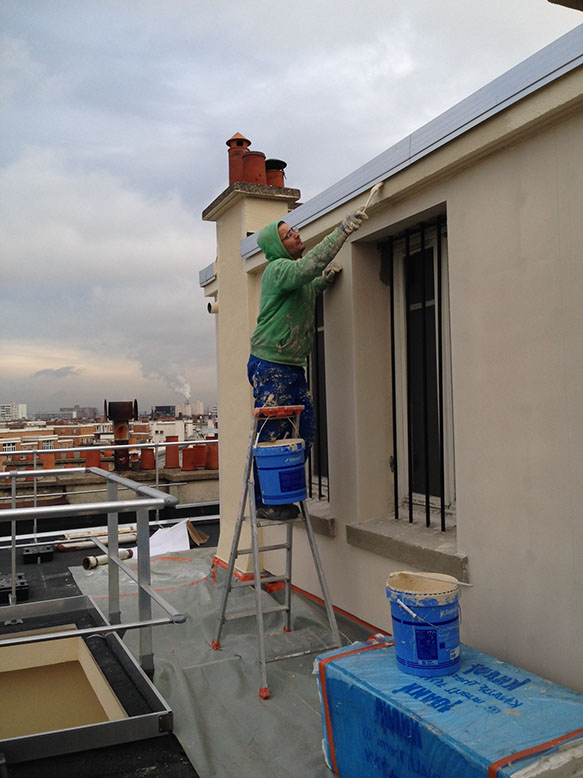

finitions peintures

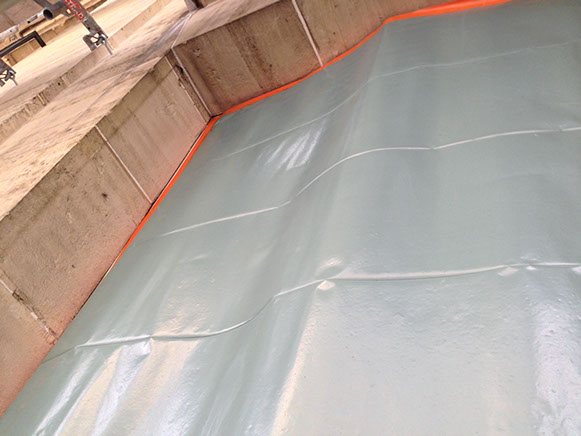

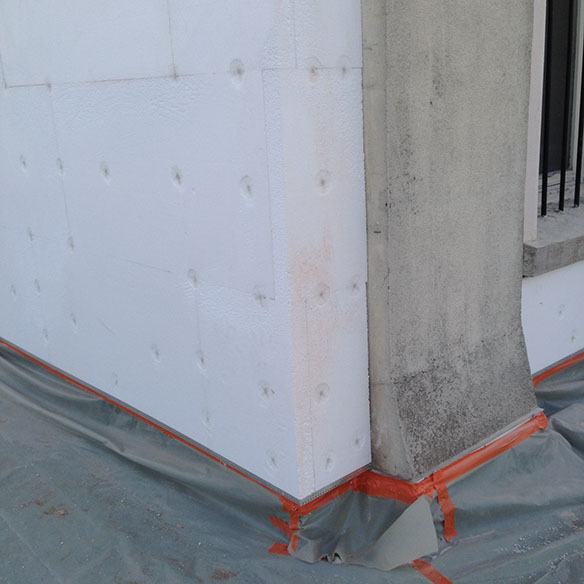

l'étanchéité thermique ajoute de l'épaisseur

garde-corps de sécurité

épaisseur de

l'étanchéité thermique

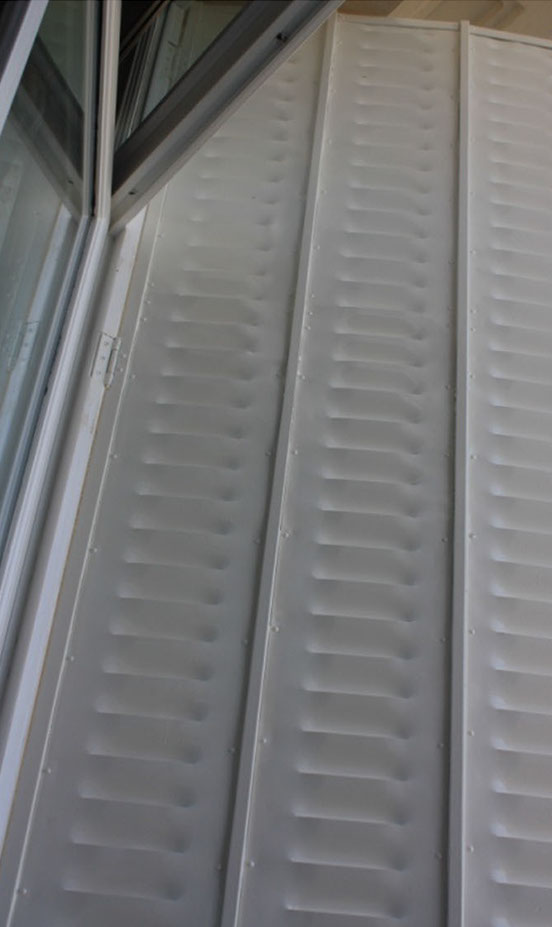

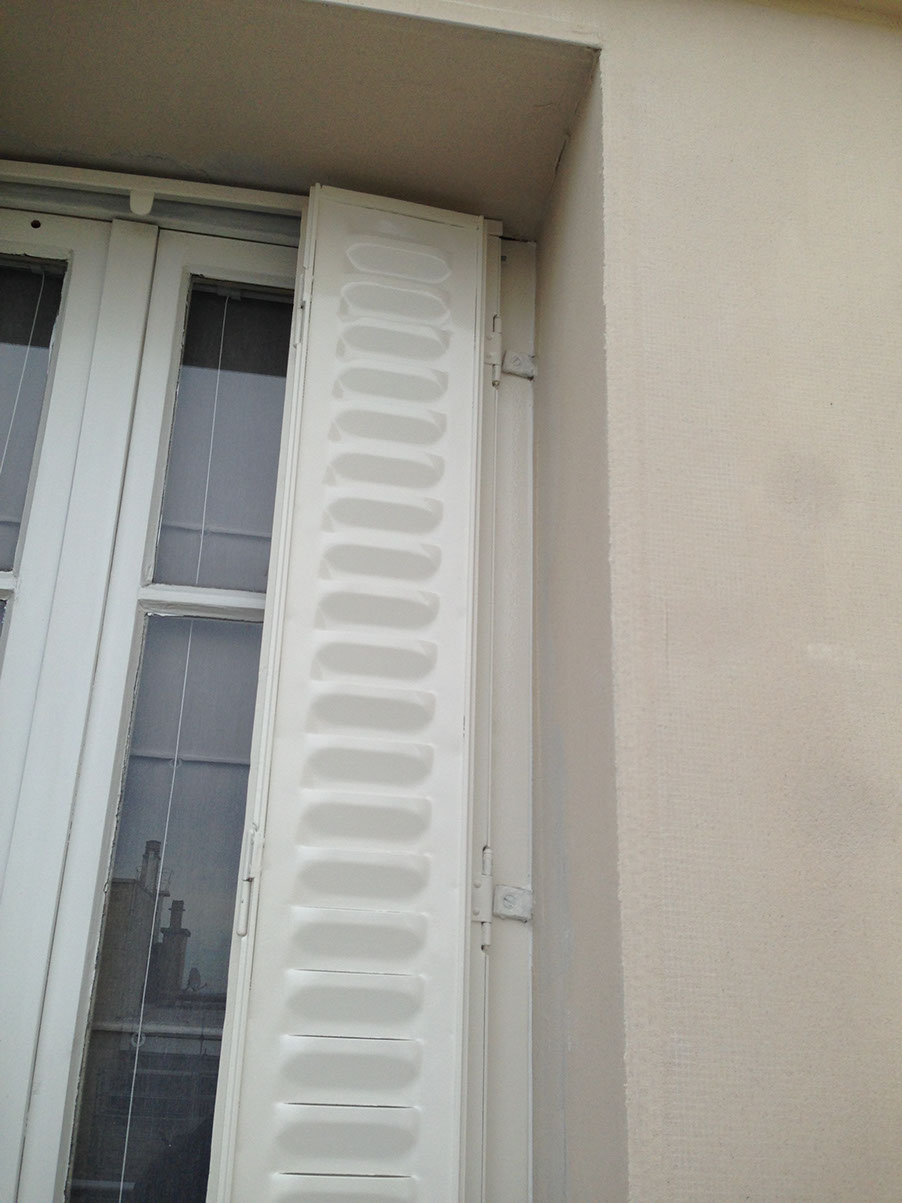

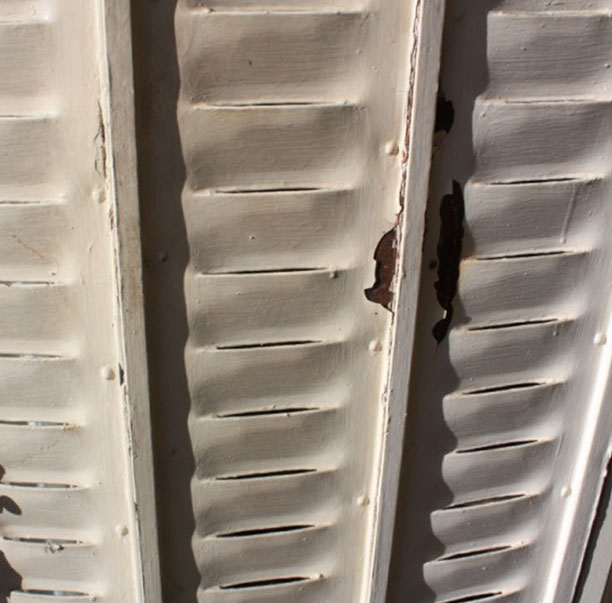

10 REPOSE DES VOLETS le 19 décembre

AVANT

APRÈS

FINITIONS PEINTURE

11 FIN DU CHANTIER

Nous avions annoncé dans le planning "échafaudage démonté avant Noël sauf intempéries" pourtant malgré un mois de novembre très pluvieux le démontage s'est fait le 27 novembre, et le chantier a été définitivement terminé le 8 janvier.

AVANT

APRÈS

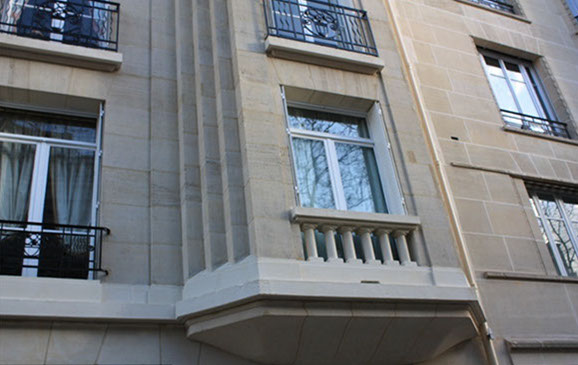

LA FAÇADE AUJOURD'HUI
